漢江王甫洲水電站4號發電機改造施工項目
|
發布時間:2022年08月17日
|
瀏覽次數:
|
漢江王甫洲水電站4號發電機改造施工項目
1、工程概況
漢江王甫洲水利樞紐位于湖北省老河口市近郊的漢江干流上,上距丹江口水利樞紐約30公里,是漢江中下游水電航運梯級開發第一級。
王甫洲水電站安裝4×27.25MW的燈泡貫流式水輪發電機組,總裝機容量109MW;采用兩機一變的擴大單元結線方式,通過三條110KV線路并入湖北電網。機組安裝高程69.23m、最大水頭1O.3m、最小水頭3.7m、設計水頭7.52m。設計年發電量5.81億KWh,年利用小時5330H,保證出力38MW。
4#機組發電機改造施工項目主要工作內容包含新發電機卸貨,舊 發電機拆卸,新發電機定轉子及配套設備安裝,接力器拆卸、回裝,4#機組常規檢修 維護以及機組調試、試驗等。
2.4#機組發電機改造施工項目工作內容
根據合同,4#機組項目及內容工程量清單,其檢修、改造作業中主要包括各部件的分解、吊出、檢查、處理、回裝、調整及檢修、安裝后各項相關試驗工作,合同工程量具體檢修項目如下:
(1)施工前的準備工作

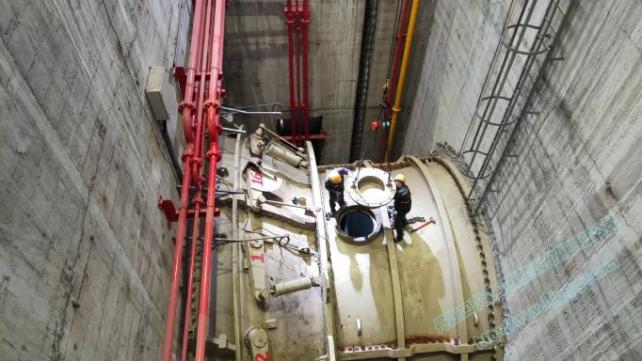

(2)流道內設備

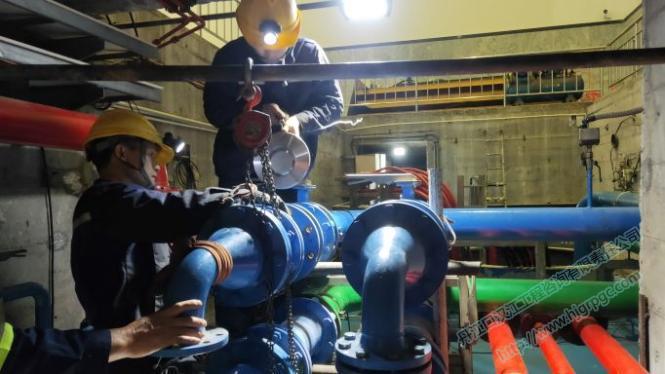

(3)水輪機導軸承
(4)導水機構

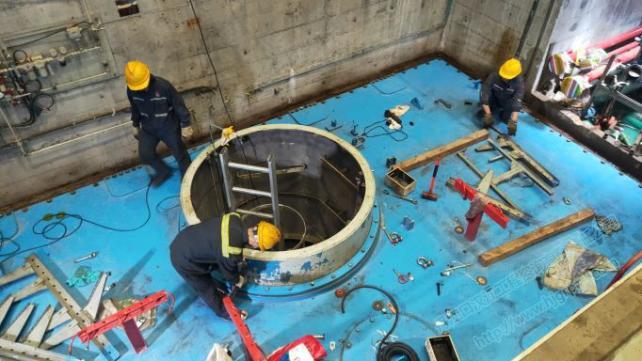

(5)轉輪及主軸
(6)調速系統
(7)油壓裝置和漏油裝置
(8)受油器
(9)發電機定子
(10)發電機轉子
(11)組合軸承及軸承油系統
(12)發電機通風及冷卻系統
(13)制動裝置
(14)電氣一次設備檢查、維護
(15)一次設備預防性試驗
(16)自動化裝置及自動化回路
(17)機組改造后整體試運行
(18)發電機改造驗收工作
3、工程施工完成情況:
施工方實際開工2022年2月16日,實際完工為2022年5月14日。合同工期為100天,實際改造施工工作日為88天。
|
